Wie lange dauert eine Renovierung wirklich? Das ist die Frage, die sich jeder Hausbesitzer stellt, der sein Zuhause auf Vordermann bringen will. Viele denken: Renovierungszeit ist einfach ein paar Wochen Arbeit. Doch die Realität sieht anders aus. Eine echte Kernsanierung kann bis zu einem Jahr oder länger dauern - und das liegt nicht an faulen Handwerkern, sondern an unvorhergesehenen Pausen, Genehmigungen und trocknenden Wänden. Hier zeigen wir dir, wie du einen realistischen Zeitplan erstellst, ohne dich verzweifelt zu fragen, warum dein Haus immer noch wie eine Baustelle aussieht.
Was ist eine Kernsanierung - und warum dauert sie so lange?
Eine Kernsanierung bedeutet: Alles wird erneuert. Dach, Fassade, Fenster, Heizung, Elektro, Wasser, Estrich, Putz, Innenausbau. Nicht nur die Sichtbarkeiten, sondern auch die unsichtbaren Teile des Hauses. Das ist kein Wochenendauftrag. Das ist ein Jahrhundertprojekt, das dein Leben für Monate auf den Kopf stellt. Und genau deshalb braucht es einen klaren Zeitplan - sonst läuft alles durcheinander.
Die meisten Hausbesitzer unterschätzen die Vorbereitungsphase. Sie denken, die Bauleute kommen, machen was nötig ist, und sind weg. Falsch. Bevor ein einziger Nagel eingeschlagen wird, muss einiges passieren: Bestandsaufnahme, Gutachten, Pläne erstellen, Angebote einholen, Genehmigungen beantragen. Das allein dauert 6 bis 12 Wochen. Und das ist nur der Anfang.
Die drei Phasen einer Kernsanierung - Schritt für Schritt

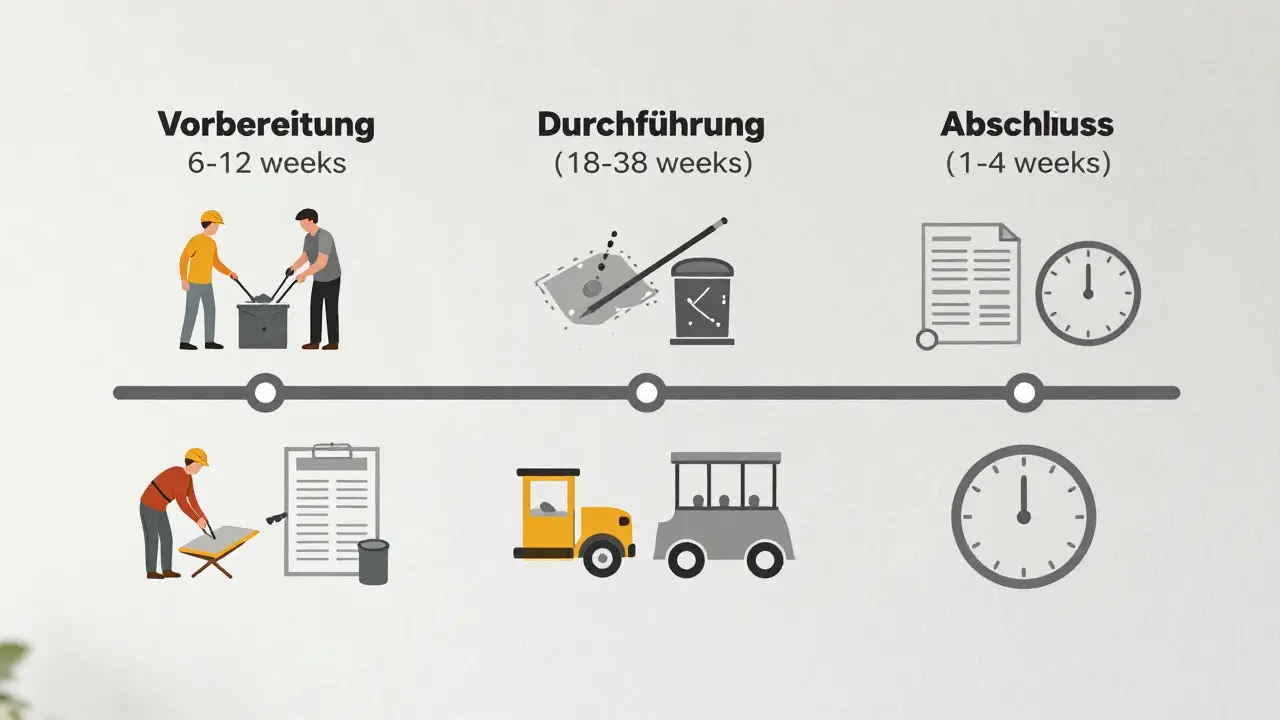

Ein guter Zeitplan teilt die Renovierung in drei klar abgegrenzte Phasen ein. Jede Phase hat ihre eigene Dauer, ihre eigenen Abläufe und ihre eigenen Fallstricke.
Phase 1: Vorbereitung - Die unsichtbare Arbeit
Diese Phase läuft meist ohne dich, aber du musst sie planen. Sie umfasst:
- Bestandsaufnahme und Gutachten (1-2 Wochen): Ein Sachverständiger prüft den Zustand von Dach, Fundament, Wänden und Installationen. Hier werden oft Überraschungen gefunden: Schimmel, feuchte Kellerwände, veraltete Leitungen. Diese Entdeckungen verlängern den Zeitplan - aber nur, wenn du sie nicht vorher einplanst.
- Planung und Entwurf (2-4 Wochen): Du brauchst Pläne. Nicht nur für die Küche, sondern auch für die Elektroverlegung, die Heizungsrohre, die Abwasserleitungen. Wer das selbst macht, braucht länger. Wer einen Architekten einschaltet, zahlt mehr, aber spart Zeit.
- Angebotseinholung und Vergabe (3-6 Wochen): Du brauchst mindestens drei Angebote. Aber nicht nur für den Dachdecker. Für den Elektriker, den Klempner, den Estrichleger, den Isolierer. Und du musst Termine abstimmen. Ein guter Handwerker hat oft 3-4 Wochen Wartezeit. Wenn du das nicht einplanst, steht dein Projekt still.
Die Vorbereitungsphase ist der größte Zeitfresser. Viele unterschätzen sie - und zahlen dafür mit Verzögerungen, Stress und hohen Nebenkosten.
Phase 2: Durchführung - Der Bau läuft
Jetzt wird’s laut. Die Baustelle wird eingerichtet, die alten Wände abgerissen, die neuen Leitungen verlegt. Diese Phase dauert 18 bis 38 Wochen - je nach Größe des Hauses und Umfang der Arbeiten.
- Baustelleneinrichtung (1 Woche): Container, Zäune, Baustrom, Toiletten. Einfach, aber notwendig.
- Rohbau und Entkernung (2-4 Wochen): Alles raus, was kaputt ist. Wände, Decken, Fußböden. Hier entstehen oft unvorhergesehene Schäden: Holzwürmer, feuchte Dämmung, verrostete Stahlträger. Deshalb brauchst du mindestens 15-20% Pufferzeit.
- Dach und Fassade (3-6 Wochen): Ein neues Dach ist kein Wochenendauftrag. Bei 70er-Jahre-Häusern dauert es länger, weil die alten Konstruktionen oft nicht mehr stabil sind. Und die Fassade? Wenn du Isolierung nach GEG-Norm einbaust, brauchst du spezielle Materialien - und mehr Zeit für den Einbau.
- Heizung, Wasser, Elektrik (4-8 Wochen): Das ist der Kern. Jedes Gewerk muss nacheinander kommen. Der Elektriker kann nicht anfangen, wenn der Klempner noch die Rohre verlegt. Und die Heizung? Eine Wärmepumpe braucht mehr Zeit als ein Gasheizkessel - weil sie mit Boden- oder Fußbodenheizung verbunden werden muss.
- Innenarbeiten (6-12 Wochen): Putzen, Spachteln, Estrich, Fliesen. Hier liegt der größte Fehler: Die Trocknungszeiten. Ein Estrich braucht 4-6 Wochen, bis er trocken ist. Kein Handwerker kann danach arbeiten. Und wer das nicht einplant, hat eine Verzögerung von über einem Monat.
- Endausbau (2-4 Wochen): Türen, Fenster, Küchen, Bäder, Beleuchtung. Hier wird’s schön. Aber auch hier gibt es Wartezeiten - besonders bei maßgefertigten Elementen.
Phase 3: Abschluss - Die letzte Hürde
Die letzten Wochen sind oft die stressigsten. Alles ist fast fertig - aber noch nicht abgenommen.
- Feinabstimmung und Fertigstellung (1-2 Wochen): Kleine Mängel werden behoben. Ein Türdichtung, ein verkratzter Boden, ein falsch angeschlossener Lichtschalter.
- Abnahme und Mängelbeseitigung (1-2 Wochen): Du gehst mit dem Handwerker oder Bauleiter durch das Haus. Alles wird notiert. Und dann muss es repariert werden. Das dauert. Manchmal länger als die gesamte Bauzeit.
- Übergabe mit Dokumentation (1 Woche): Du bekommst die Garantiepapiere, die Betriebsanleitungen, die Energieausweise, die Bauprotokolle. Ohne diese Papiere kannst du später keine Förderung beantragen.
Was verlängert die Renovierungszeit am meisten?
Es gibt drei Hauptgründe, warum Renovierungen länger dauern als geplant:
- Trocknungszeiten: Estrich, Putz, Kleber, Dämmung - alles braucht Zeit. Wer das nicht einplant, hat eine Verzögerung von 4-8 Wochen. Das ist kein Mythos. Das ist Baurecht.
- Genehmigungsverfahren: Seit dem GEG (Gebäudeenergiegesetz) brauchst du für jede größere Sanierung eine Baugenehmigung. Und die dauert durchschnittlich 2-3 Monate. Wenn du erst nach dem Abriss der alten Wände damit anfängst, bist du zu spät.
- Koordinationsprobleme: Ein Handwerker kommt nicht, weil der andere noch nicht fertig ist. Oder weil der Materiallieferant verspätet ist. Das ist der größte Zeitfresser. Ein guter Bauleiter verhindert das. Ohne ihn wird’s teuer.
Ein Nutzer im Forum berichtet: „Wir haben die Trocknungszeit für den Estrich unterschätzt. Dadurch hatten wir sechs Wochen Verzögerung. Und wir haben alles selbst gemacht.“
Wie lange dauert es, wenn du selbst renovierst?
Wenn du deine Zeit am Abend und am Wochenende investierst, kannst du eine Renovierung auch selbst machen. Aber du musst realistisch sein. Eine komplette Eigenrenovierung dauert durchschnittlich 1-2 Jahre. Manche brauchen sogar 5-6 Jahre - weil sie stückchenweise arbeiten.
Im Vergleich: Ein professionelles Team schafft in 3-12 Monaten, was du in 2 Jahren schaffst. Warum? Weil sie täglich arbeiten. Weil sie Materialien vorrätig haben. Weil sie wissen, welches Gewerk als nächstes kommt.
Wenn du selbst renovierst, musst du:
- Zeit für Einkauf, Transport, Lagerung einplanen
- Zeit für das Lernen von Techniken einplanen (z.B. Estrich verlegen)
- Zeit für Fehler einplanen - und die Korrektur
Es ist machbar. Aber es ist kein Sparmodell. Es ist ein Vollzeitjob mit hohen physischen und mentalen Anforderungen.
Wie du einen realistischen Zeitplan erstellst
Ein guter Zeitplan ist kein Wunschzettel. Er ist ein Fahrplan mit Puffer, Prioritäten und realistischen Daten.
Du brauchst:
- Mindestens 20% Pufferzeit: Für unvorhergesehene Schäden, Lieferengpässe, Wetter, Krankheit. Ohne Puffer läuft alles schief.

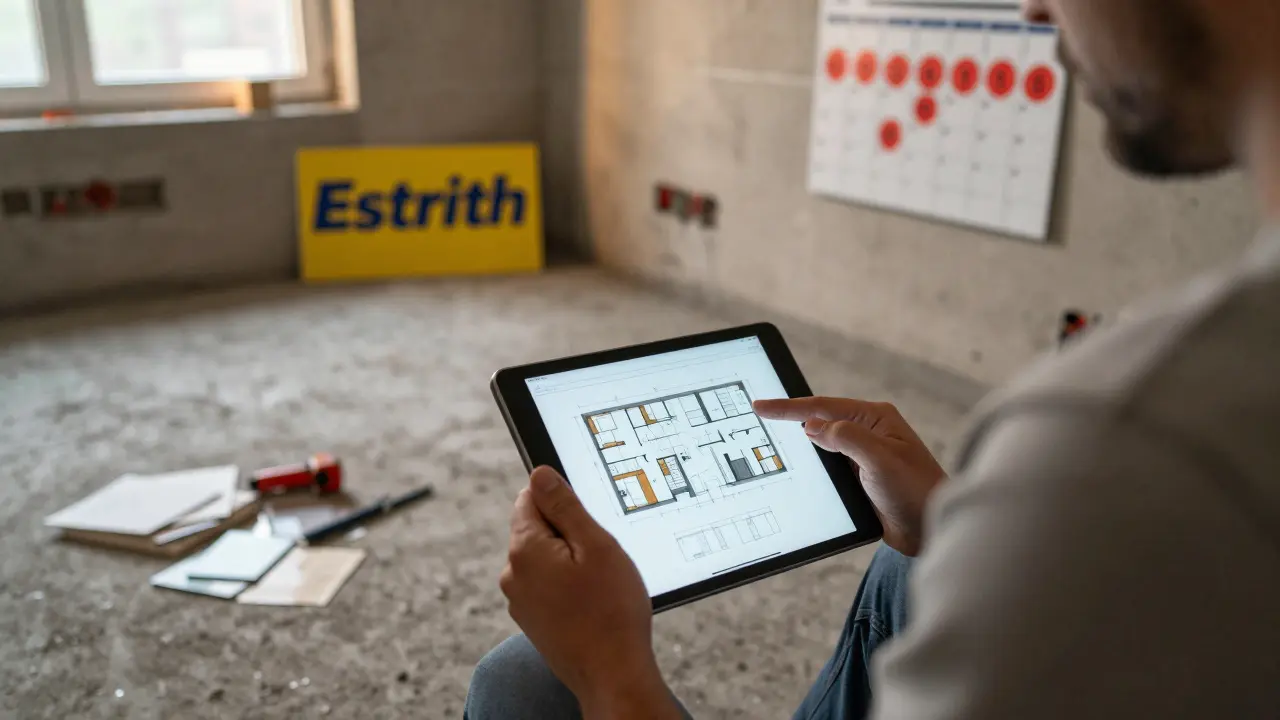

- Trocknungszeiten genau recherchieren: Nicht „ein paar Tage“. Sondern: „Estrich: 4-6 Wochen“. Schreibe es auf.
- Genehmigungen parallel zur Planung beantragen: Nicht erst, wenn alles abgerissen ist. Sonst verlierst du 3 Monate.
- Einen Bauleiter einsetzen: Er kennt die Abläufe. Er koordiniert die Handwerker. Er hält den Zeitplan ein. Das spart dir 35% Zeit - laut Experten.
- Digital planen: Nutze kostenlose Tools wie MS Project oder die kostenlose App von Renewa. Sie zeigen dir, welche Arbeiten parallel laufen können und wo du warten musst.
Und vergiss nicht: Ein guter Plan ist kein Ziel. Er ist ein Werkzeug. Du musst ihn anpassen - aber nicht aufgeben.
Was ist heute normal - und was ist die Zukunft?
2026 ist anders als 2020. Die Energieregelungen sind strenger. Die Handwerker sind knapper. Die Materialpreise sind hoch. Und die Wartezeiten für Termine sind länger.
Die durchschnittliche Renovierungszeit für ein Haus aus den 70er-Jahren liegt bei 8,3 Monaten. Für neuere Häuser sind es 5,7 Monate. Aber das ist nur die durchschnittliche Zeit. Viele dauern länger. Und viele werden länger dauern - weil die Handwerker nicht mehr ausreichen. Bis 2027 könnte die Dauer um 18% steigen.
Die gute Nachricht: Digitalisierung hilft. Modulare Sanierungen, vorgefertigte Bauteile, digitale Planungstools - sie reduzieren die Bauzeit. Ein neuer Ansatz, der „Sanierungssprint“ genannt wird, schafft eine Kernsanierung in nur 22 Arbeitstagen. Aber das ist die Ausnahme. Und es braucht perfekte Vorbereitung.
Dein Ziel sollte nicht sein, schneller zu sein. Sondern: besser geplant zu sein. Dann läuft es - auch wenn es lange dauert.
